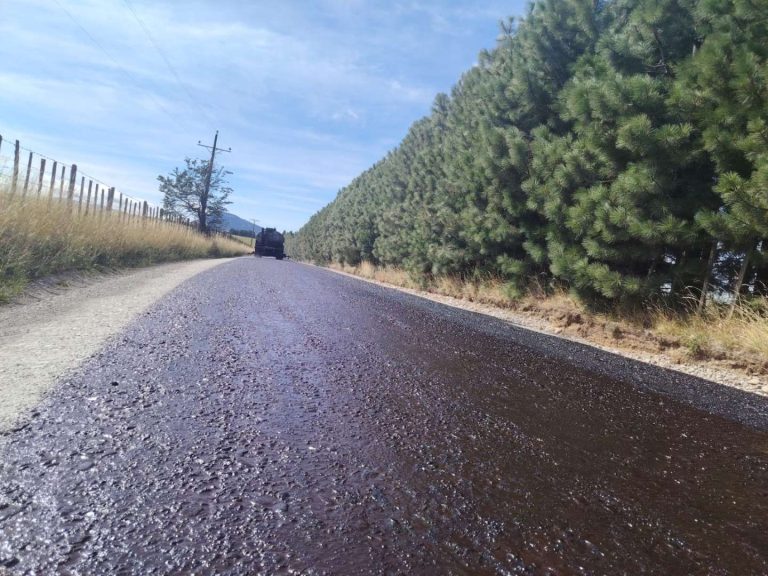

En la ejecución de un tratamiento superficial, el momento en que la gravilladora esparce la última piedra parece ser el final del trabajo. Sin embargo, para un equipo profesional, este es solo el comienzo de una fase crítica: el control de calidad en pavimentos post-aplicación. Son estas acciones, realizadas en las horas y días siguientes, las que realmente aseguran la adherencia, la durabilidad y la seguridad de la nueva superficie.
Omitir o realizar incorrectamente estos pasos puede arruinar una aplicación técnicamente perfecta, convirtiendo una solución vial en un futuro problema.
1. El Barrido del Excedente: Una Cuestión de Tiempo y Precisión
Después de la compactación, siempre queda una cantidad de árido que no se ha adherido a la emulsión. Este material debe ser retirado, pero el momento de hacerlo es crucial.
- Barrido prematuro: Si se realiza antes de que la emulsión haya alcanzado su curado inicial, las barredoras pueden arrancar el árido que sí está bien adherido, “desvistiendo” el tratamiento y dejándolo expuesto.
- Barrido tardío: Si se espera demasiado, el árido suelto es proyectado por los vehículos, generando un grave riesgo de rotura de parabrisas y quejas de los usuarios.
La decisión del momento exacto para barrer depende de la experiencia del equipo y de factores como el clima y el tipo de emulsión, un conocimiento clave que define la calidad final de un sello.
2. Monitoreo de Adherencia y Curado: La Observación Experta
Las primeras 24 a 72 horas son vitales. Durante este período, el equipo técnico debe realizar inspecciones visuales para verificar el estado del tratamiento. Se busca confirmar que la emulsión “suba” por capilaridad y abrace al menos dos tercios de cada partícula de árido. También se revisa que no existan zonas con desprendimientos (“peladuras”) que puedan indicar problemas de base o de dosificación. Este monitoreo asegura que el proceso de curado avance correctamente antes de liberar completamente la vía, un estándar de calidad promovido por instituciones como el Asphalt Institute.
3. La Importancia de la Post-Compactación por Tráfico Lento
Una vez que el curado inicial lo permite, la acción del tráfico controlado a baja velocidad es el mejor compactador final. Los neumáticos de los vehículos ayudan a asentar y orientar las partículas de árido en su posición definitiva, logrando un mosaico intertrabado de alta resistencia. Por ello, la señalización que limita la velocidad en los días posteriores a la aplicación no es solo una recomendación para el control de calidad en pavimentos, es una parte integral del proceso constructivo, como lo refrendan las especificaciones del Manual de Carreteras del MOP.
Generalmente, el desprendimiento tardío de áridos es una señal directa de que los controles post-aplicación no fueron óptimos. Las causas más comunes son un barrido prematuro que “desvistió” el sello, una mala adherencia inicial (por una base húmeda, sucia o a mala temperatura), o haber permitido el tráfico a alta velocidad antes de que la emulsión curara por completo y el árido se orientara correctamente bajo la acción de los neumáticos.
La lluvia es el mayor riesgo para un tratamiento recién aplicado, sobre todo antes de que la emulsión asfáltica “rompa” (proceso en que se separa el agua del asfalto). El agua puede lavar la emulsión, impidiendo la adhesión del árido y arruinando por completo el trabajo. Una planificación profesional siempre incluye un monitoreo exhaustivo del pronóstico del tiempo para asegurar una ventana seca para la aplicación y el crucial curado inicial.
El tiempo exacto depende del tipo de emulsión, las condiciones climáticas y el volumen de tráfico, pero como norma general se recomienda mantener una velocidad reducida (típicamente entre 30 y 50 km/h) por un período de 3 a 7 días. Este lapso es fundamental para permitir que la “post-compactación” por el mismo tráfico termine de asentar y orientar el árido de forma definitiva.
Sí. Un control de calidad completo y riguroso puede incluir mediciones técnicas. Las más habituales son la medición de la macrotextura superficial (a menudo con el método del círculo de arena o perfiles láser) para asegurar la correcta resistencia al deslizamiento, y la realización de “ensayos de barrido” en zonas de prueba para cuantificar objetivamente el porcentaje de desprendimiento de árido y validar la correcta adherencia.
